N様邸の Re KItchen.

南砺市N様邸

リノベーション|キッチン

建築中レポート

1. 2026年02月19日
完成

完成

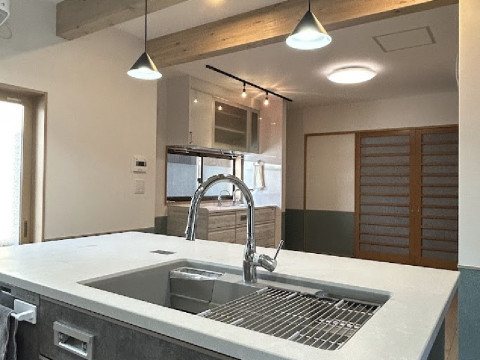

本日クリーニングが終わり、工事は完成しました。狭かったダイニングキッチンを和室と空間を合体し一室へ。キッチンはアイランドキッチンで、従来システムキッチンがあった場所にもサブシンクを設けた空間はお施主様の念願の配置。課題だった採光の問題も廊下側の建具を工夫しすべて解決しました。

二工区に分けて工事を行っていたため、キッチンには家電類が並んでいます。システムキッチンはTAKARAで、キッチンパネルともにホーローなので磁石でいろいろと壁収納ができます。便利ですよね!

2. 2026年02月19日
完成

完成

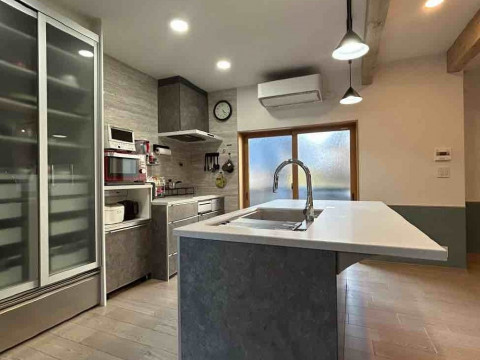

廊下側からのカット

3. 2026年02月19日
完成

完成

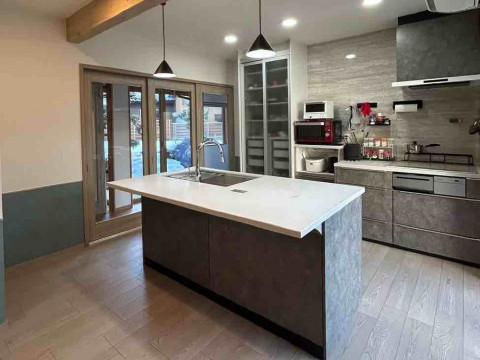

キッチン側からサブシンク方向

4. 2026年02月19日
完成

完成

キッチンから廊下側方向

5. 2026年02月16日
内装工事

内装工事

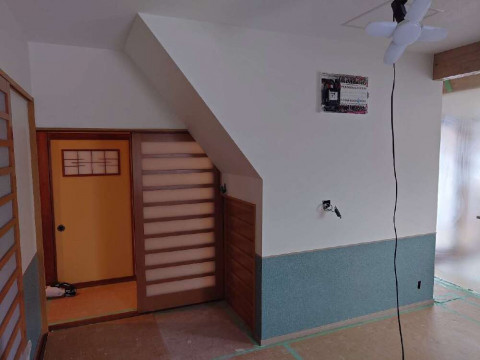

今回の工事のメインルーム、LDKは壁クロスまで完了しました。2月末お引渡しに向けて絶賛進行中です!

6. 2026年02月14日
内装工事

内装工事

更新が滞っていました。今回の工事では同時進行にて廊下周りの壁も補修しています。現建物の歴史は古く、一番古い時期の壁が残っていた場所を修繕しています。

7. 2026年01月27日
木工事

木工事

工事が元に戻ったように見えますが、既存のキッチンを利用しながらの生活場所だったところを現在工事を行っています。先に工事が済んだ場所を含め範囲は大変狭いので、なかなか養生が大変です。寒い時期の工事でお施主様にはご不便おかけいたしておりますが、慌てず最後まで丁寧に仕事し、気持ちよくお引渡しできるよう努めます!

8. 2026年01月15日
住設機器設置

住設機器設置

システムキッチン設置中です。両側から回遊できる設置パターンは動線的に楽ちんなのは言うまでもありませんが、設置場所の広さが限られている空間にはひと工夫が必要です。

9. 2026年01月14日
サッシ取替

サッシ取替

廊下・縁側のアルミサッシを樹脂サッシに取り替えました。断熱性能・遮熱性能の高いサッシで、外の景色が反射して見えます。

10. 2026年01月09日
廊下床断熱

廊下床断熱

廊下からの冷気(熱損失)も大きく、断熱を施します。

11. 2026年01月08日
木工事

木工事

ボードを張り始めました。完成に向けての追い込み・・・は、まだまだ先の話で、こちらの現場は2工区に分かれていて写真に写っている部分は1工区、ブルーシートの向こう側は2工区となっております。まだしばらくの間ご不便おかけします!

12. 2026年01月06日
断熱工事

断熱工事

区画断熱工事を行っています。区画断熱というのは、このようにLDKのみのリノベーションなど部分的に行う場合、LDKの床・壁・天井すべてに断熱材を施し、同じ住宅内の廊下や別の場所に暖気を漏らさないようにするためのものです。

13. 2025年12月22日
木工事

木工事

今回は収納を含む間仕切りを撤去し、大空間とするために二階床を梁で補強します。ブルーシートに囲まれていますが、その奥と手前側は一体の空間となります。

14. 2025年11月26日
土間工事

土間工事

土間打設完了です。

15. 2025年11月25日
土間工事

土間工事

生コン打設の準備が整いました。

16. 2025年11月25日
土間工事

土間工事

砕石を敷き詰め転圧。この後防湿シートを敷き詰め、ワイヤメッシュを敷いてコンクリート打設を待ちます。

17. 2025年11月25日
土間工事

土間工事

床下をコンクリート土間にするための下準備です。床下から湿気が上がらないようにするため、またメンテナンスし易くする目的があります。

18. 2025年11月22日

工事が着工しました。まずは内部解体工事からとなります。二階床梁には碍子が残っていますね。年代を感じます!右側にある壁も撤去予定で、一室のダイニングキッチンとなります。

19. 2025年11月01日
年内着工予定

年内着工予定

キッチンを理想のキッチンへリノベーション致します。2室を1室に広々とキッチン・ダイニングを配置し、従来感じていた圧迫感からの解放!年内着工予定~来春完成予定です!

SNSでも情報を更新しています

どうぞご覧くださいませ!
