HEAT20G2 快適さと暮らしやすさを追求した低燃費住宅

NANTOの家

新築工事|平屋

建築中レポート

1. 2025年12月01日
完成

完成

キッチン

2. 2025年12月01日
完成

完成

玄関ホール

3. 2025年12月01日
完成

完成

トイレ

4. 2025年11月25日
完成

完成

外は冷たい風が吹きいよいよ冬本番を迎えますが、室内はBEシステムも通電し、お部屋の中は春の陽だまりのような暖かさです。お陰様で完成を迎えました。一部既存住宅の改装部分もございますので、まだお引渡しまでにはあと少しお時間があります。

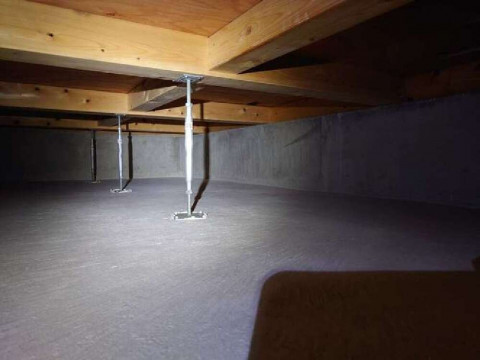

5. 2025年11月18日
床下清掃

床下清掃

そろそろBEシステムの試運転を行う時期になってきました。写真はワンカットですが、このように床下全面を綺麗に掃除いたしました。いつも丁寧にありがとうございます。

ところで、お引き渡しのあとに床下の確認てされたことはありますか?近年は基礎断熱を採用してあるお家が多いのですが、その場合、床下は基本的に室内とみなされます。どこかは伏せますが、とんでもなく作業屑が散らかっている床下をそのままにしてお引渡ししている会社を見ました。しかも有名な大手HMです(怒)。当然室内なので床下の空気は循環しているわけで、知らずにお施主様はそこで生活をスタートさせます。基礎断熱、床下断熱に関わらず、あとから気づけばそりゃもう気分は最悪ですよね。
なぜこんなことが起こるのか?思うに、現場監督が責任もって見れる数は限られている!の一言に尽きると思います。つまり担当する現場数が多すぎて細かいところまで手が回っていない、目が行き届かない、そういう現状なのでしょう。何か、良くないものに蓋をして「あとは知らない」という態度が透けて見えて、同業者として残念な思いです。

よいものをテキトーに×
よいものを最後まで丁寧に〇

ちょうど床下清掃のタイミングで入ってきた情報があまりにも酷かったので綴りましたが、改めて「良いものを最後まで丁寧に」を念頭にお引渡しに向けて気を引き締めて参ります。

あ、ちなみにこちらはBEシステムの家ですから床断熱は存在しませんのであしからず!

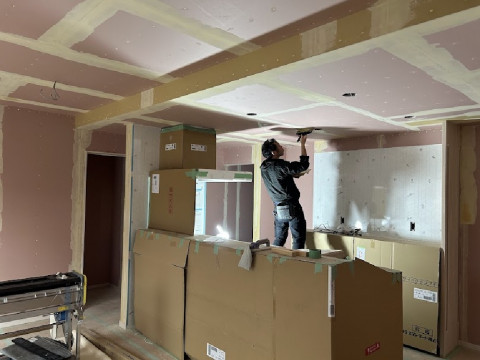

6. 2025年11月06日
内装工事

内装工事

ボードジョイントをパテ処理中。現場はクロス貼り工事に移行しました。11月にもなると陽が落ちるのがとても早いです。

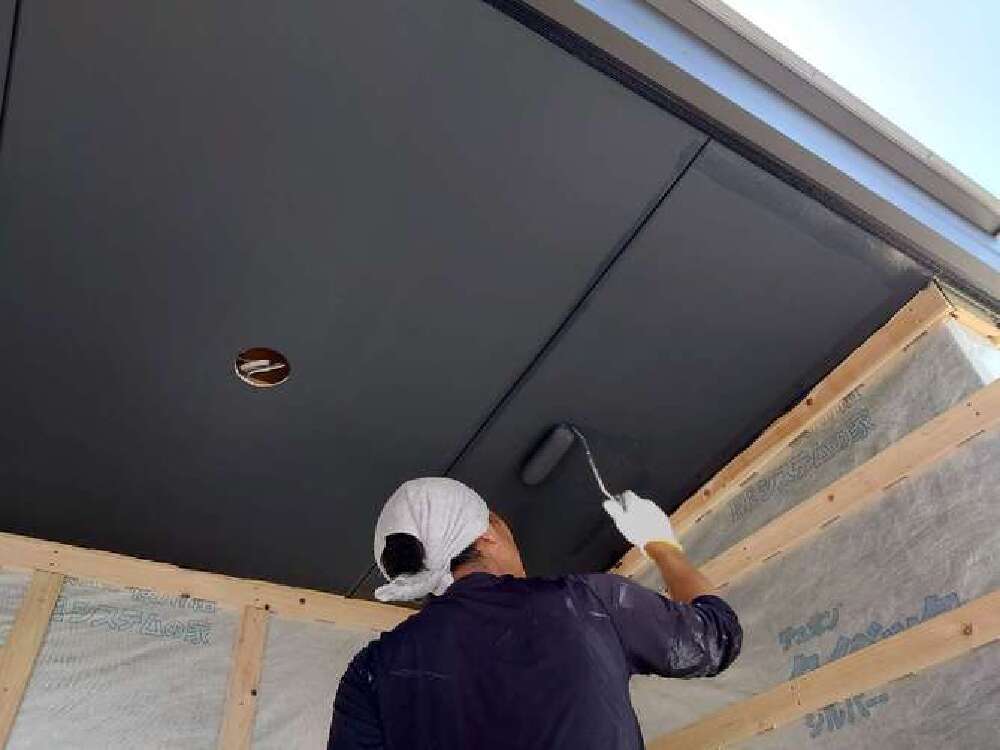

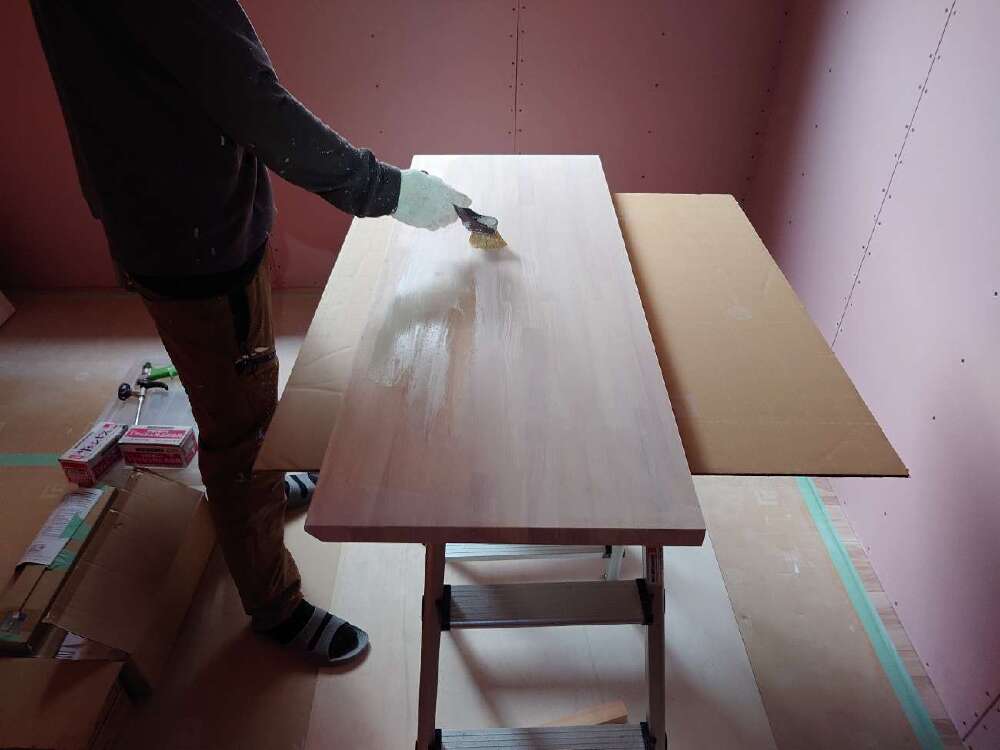

7. 2025年10月31日
塗装工事

塗装工事

木部仕上げの塗装工事を行っています。仕上げはクリア塗装。木の質感を損なうことのない仕上げです。

8. 2025年10月23日
住設機器設置

住設機器設置

キッチンが設置されました。写真じゃわかりにくいですが、袖壁の裏を回廊出来る動線で、このLDKを中心にそのほかの水廻りや、寝室、玄関ホールなどが配置されています。

9. 2025年10月21日
内装工事

内装工事

内部のボードがほぼ張り終わっています。ここにキッチンを据え付ける予定ですね!楽しみです!

10. 2025年10月10日
足場撤去

足場撤去

足場が撤去されました。農道沿いからも良く見えますが、どちらかというと裏面になりますので窓も少なくシンプルな形になります。

11. 2025年10月02日
大工工事

大工工事

天井下地のプラスターボードを張り始めました。ここ数日の間にお部屋の全貌が見えてくると思います。

12. 2025年09月30日
塗装工事

塗装工事

玄関ポーチの天井塗装はブラックに。引き締まった印象があります。

13. 2025年09月25日
大工工事

大工工事

内部は、大工さんによる天井下地工事を行っています。奥に白く見えるのは先週吹き込んだGW断熱材300mm。下地一つ一つ見てもとても丁寧に仕事してありますね。いつもありがとうございます。

14. 2025年09月23日
板金工事

板金工事

外は外壁の板金工事が進んでいます。間もなく外回りの工事は完了し、足場を撤去する日も近そうですね!

15. 2025年09月18日
断熱工事

断熱工事

屋根断熱工事 グラスウール吹込みを行いました。300mmの厚さでパンパンに詰まっています。信越BIB様、2日間ありがとうございました。

16. 2025年09月12日
断熱工事

断熱工事

本日より断熱工事を開始しました。朝から着手し、写真は午後3時に撮影。壁廻りの断熱・気密施工はほぼ9割がた完了しました。裸グラスウールを使って隙間なく充填し、気密シート・気密テープで躯体内に空気の流入を防ぐ処理となりますが、非常に手間のかかる作業で、換気扇ダクト回りや、コンセント廻り、サッシ廻り、木材接合部に至るまで、確実に施工しなくてはなりません。施工は信越BIB様。さすがプロの仕事です!いつもありがとうございます!

来週、屋根断熱工事に入ります。
よろしくお願いします。

17. 2025年09月09日
木工事

木工事

今週末より断熱工事に入ります。
断熱部分は断熱のスペシャリストが施工!隙間なく、押しつぶさず、躯体内に空気の流れが発生しないように、が断熱において最も重要な部分であると考えています。

18. 2025年08月29日
大工工事

大工工事

防水シート(遮熱シルバータイペック)で外壁全体を包みました。

19. 2025年08月28日
板金工事

板金工事

屋根仕上げのガルバリウム鋼板が施工されました。お気づきのように、外壁・屋根共に、建物的にはとてもシンプルな形をしており熱損失低減という視点から見れば最も合理的な形状をしています。

20. 2025年08月28日
大工工事

大工工事

外壁下地は壁倍率に応用できるタイガーEXボードを使用しております。釘ピッチなど施工要領をしっかり守り、施工不良が無いかちゃんと確認出来たら、防水シートで覆います。

21. 2025年08月26日

屋根に防水シートを施工中。8月も後半となり、相変わらず猛暑は続いてますがスコールのような大雨も増えてきました。こうして季節は変わっていきます。

22. 2025年08月23日
建方

建方

何とか雨が降る前に建方完了です!暑い中本当にご苦労様でした。お施主様におかれましては大変良くしていただき誠にありがとうございます。お陰様で上棟を無事終えることが出来ましたこと、あらためて感謝申し上げます。屋根はブルーシートで養生して来週からの屋根板金工事に備えます。

23. 2025年08月23日
建方

建方

シージングボード施工中。屋根板金の雨音を吸収する役割があります。天気は西の空から雲が湧いてきました!

24. 2025年08月23日
建方

建方

野地板の上に垂木、そしてまた野地板?
と思われるかもしれませんがこの垂木部分、実は通気層になります。屋根の通気層をちゃんと取ることで屋根内結露を防ぐ大切な役割を果たします。

25. 2025年08月23日
建方

建方

お昼前の段階で、棟まで上がりました。昼から野地板・垂木打ちに移ります。

26. 2025年08月23日
建方

建方

猛暑日の建方となりました。
職人の皆様安全第一で作業よろしくお願いします。

27. 2025年08月19日
木工事

木工事

土台・大引き伏せ完了です。見ての通り垂木コロガシの無いタイプ『剛床』タイプの床となります。いつも現場を綺麗にしていただき有難う!

28. 2025年08月18日
木工事

木工事

ここからは、現場は大工仕事がメインとなってきます。現在は土台伏せ中。建方は23日土曜日の予定となっております。

29. 2025年08月18日
防蟻工事

防蟻工事

木材(土台)に塗っているのは、ホウ酸系防蟻塗料の『エコボロン』です。農薬系ではないため人体への影響は殆どなく、揮発しないため長期にわたって効果を発揮。防蟻でお悩みの方、おススメです!

30. 2025年08月13日
蓄熱層コンクリート全景

蓄熱層コンクリート全景

見た目、基礎型枠をばらした直後見たいですが、平面には重要なBE配管が埋まっています。いつも綺麗なお仕事ありがとうございます。

基礎にこれだけ手をかけているハウスメーカーはおそらくいないでしょう。BEを使っても使わなくても、基礎の断熱においてはトップレベルの性能値であると自負しております。

31. 2025年08月12日
蓄熱層コンクリート打設

蓄熱層コンクリート打設

蓄熱層コンクリートを打設しました。綺麗に並んだ配管は全てこのコンクリートの中に納まります。

32. 2025年08月08日
BE配管

BE配管

BE配管を行いました。前日に雨が降ったせいか、それほど暑くはありませんが湿度は高めでやはり汗だくに!熱中症警戒は続きます。BE配管は建方よりも人数は多いかも。

33. 2025年08月05日
左官工事

左官工事

養生期間を経て型枠が外れました。外周部には弾性樹脂モルタルを施工し、ワイヤメッシュも敷かれていてBE配管準備も整いました!8日決行です。

34. 2025年07月29日
基礎工事

基礎工事

連日猛暑の中ご苦労様です。
立上りコンクリート打設を行っております。

35. 2025年07月28日
基礎工事

基礎工事

基礎立ち上がり型枠設置完了しました。外部側周囲に見える白いものは、防蟻断熱材パフォームガードです。BEシステム工事の場合標準仕様としているものです。

36. 2025年07月22日
打設完了

打設完了

ベースコンクリート打設が完了しました。表面が硬化してから一雨欲しいところですね。

37. 2025年07月22日
生コン打設

生コン打設

ベースコンクリート打設日!
猛暑となりました。空調服は欠かせません;;;

38. 2025年07月18日
配筋検査

配筋検査

住宅保証機構による配筋検査を行いました。無事、合格です!ベースコンクリート打設予定は22日。猛暑日が予想されます。

39. 2025年07月17日
基礎工事

基礎工事

内部立上りの鉄筋も組みあがりました。
今現在、外は台風のような風が吹いています。井波特有の風とも少し違うような…。昨日からずっとざわざわしてます。

40. 2025年07月15日
基礎工事

基礎工事

基礎鉄筋工事中。内部の立上り鉄筋が残っています。
今日も37℃でした;;
職人の皆様いつもありがとうございます!

41. 2025年07月14日
断熱材敷き

断熱材敷き

せっかくのBEシステムの熱を放出しないため、底板そして基礎外部にパフォームガードを敷き込みます。

42. 2025年07月10日
捨てコン打設完了

捨てコン打設完了

打設が完了しました。
綺麗に・丁寧に。
ありがとうございます!

43. 2025年07月10日
捨てコン打設

捨てコン打設

捨てコンを打設しております。
熱中症注意報発令中です。
御安全に!

44. 2025年07月07日
基礎工事

基礎工事

先行配管が終わり、基礎工事が本格的に始まりました。写真は砕石敷きです。暑い中ありがとうございます。

45. 2025年06月30日
配管

配管

基礎工事に先行し、配管工事が始まりました。梅雨空はどこへやら…。熱中症に気を付けて作業をお願いします。

46. 2025年06月27日
地鎮祭

地鎮祭

工事中の安全と、お施主様のご繁栄を祈念し地鎮祭を執り行いました。
晴れてよかったですが、この時期はテントの中は蒸し暑く熱中症にも配慮が必要です。お施主様から頂いた冷たいお茶が、火照った体に沁みわたりました。

47. 2025年06月26日
地盤調査

地盤調査

地盤調査を行った結果、改良工事は必要なしとの判定!
ホッとしました!

48. 2025年06月19日
解体工事完了

解体工事完了

解体中の納屋がスッキリと無くなり、田んぼを挟んで向かいの道路よく見えるようになりました。こちらとほぼ同位置に平屋の高性能住宅が建築予定となります

49. 2025年06月17日
解体工事着工

解体工事着工

無事に確認申請も下りて、今週より建築予定場所の建物の解体工事が始まりました。工事は長期間にわたります。各工種共にご安全にお願いします。

50. 2025年06月05日
内観イメージ1

内観イメージ1

kitchen側。
リビングを正面にして長手方向に回廊式としたゾーニングとなっています。

51. 2025年06月05日
内観イメージ2

内観イメージ2

living側。
キッチンと距離の近い、家族の会話が弾むliving。

52. 2025年06月04日
HEAT20G2 快適さと暮らしやすさを追求した低燃費住宅  7月着工!

HEAT20G2 快適さと暮らしやすさを追求した低燃費住宅  7月着工!

南砺市福野に、『HEAT20G2 快適さと暮らしやすさを追求した低燃費住宅』が7月着工いたします。BEシステムと、HEAT20G2クラスの断熱性能を兼ね添えた超快適な仕様は、冬も夏も快適で暮らしやすさは◎。着工から完成までのストーリーをこちらに随時レポートしていきます!よろしくお願いします!

BEシステム体感希望受付中!

BEシステムはカタログや言葉やだけの説明では、快適さや本当の素晴らしさは半分も伝わりません。自ら体感していただくことと、お施主様の生の声をお聞きになることをお勧めします!

体感お申込みはこちら
